概要: 概要:全国造价工程师执业资格考试试卷标准答案试题一:(20分)问题1(2分)工程预付款:3200×20%=640(万元) (2分)问题2(9分)人工费:0.56×60=33.60(元/m2) (1分)材料费:0.155×0.8+0.0299×240+6.4=13.70(元/m2) (1分)[或:13.70+1.06×530=575.50(元/m2)]机械费;0.0052×49.18+0.0969×52=5.29(元/m2) (1分)管理费:(33.60+5.29)×40%=15.56(元/m2) (1分)利润: (33.60+5.29)×14%=5.44(元/m2) (1分)综合单价;33.60+13.70+5.29+15.56+5.44=73.59(元/m2) (1分)[或:33.60+575.50+5.29+15.56+5.44=635.39(元/m2)]问题3:(4分)增加工作的工程款:260×352×(1+3.5%)(1+3.41%)
历年真题汇总:造价工程师考试试题工程造价案例分析真题及答案卷二(2),标签:造价工程师考试真题,造价工程师考试题,http://www.kuaixue5.com

全国造价工程师执业资格考试试卷标准答案

  试题一:(20分)

  问题1(2分)

  工程预付款:3200×20%=640(万元) (2分)

  问题2(9分)

  人工费:0.56×60=33.60(元/m2) (1分)

  材料费:0.155×0.8+0.0299×240+6.4=13.70(元/m2) (1分)

  [或:13.70+1.06×530=575.50(元/m2)]

  机械费;0.0052×49.18+0.0969×52=5.29(元/m2) (1分)

  管理费:(33.60+5.29)×40%=15.56(元/m2) (1分)

  利润: (33.60+5.29)×14%=5.44(元/m2) (1分)

  综合单价;33.60+13.70+5.29+15.56+5.44=73.59(元/m2) (1分)

  [或:33.60+575.50+5.29+15.56+5.44=635.39(元/m2)]

  问题3:(4分)

  增加工作的工程款:260×352×(1+3.5%)(1+3.41%)=97953.26(元)=9.80(万元) (1分)

  第8月应付工程款:(200+9.80)×(1-5%)-640÷5(2分)=71.31(万元) (1分)

  问题4:(5分)

  该分项工程增加工程量后的差价。

  (580-360×1.1)×1200×(1-0.9)×(1+3.5%)(1+3.41%)(2分)=23632.08(元)=2.36(万元)(1分)

  或:该分项工程的工程款应为:

  [360×1.1×1200+(580-360×1.1)×1200×0.9]×(1+3.5%)(1+3.41%)=72.13(万元)(1分)

  承包商结算报告中该分项工程的工程款为:

  580×1200×(1+3.5%)(1+3.41%)=74.49(万元) (1分)

  承包商多报的该分项工程的工程款为;74.49-72.13=2.36(万元) (1分)

  第14个月应付工程款(180-2.36)×(1-5%)(1分)=168.76(万元) (1分)

  试题二:(20分)

  问题1:(4分)

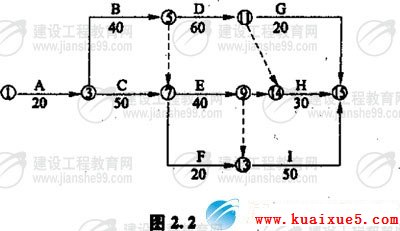

  对初始网络进度计划进行调整,结果如图2.2所示。

  问题2 (3分)

  (1)总工期仍为160(天) (1分)

  (2)关健工作有A、C、E、I (2分)

  (或①-③-⑦-⑨-⒀-⒂)

  问题3

  谈工程的税金率为:3%(1+5%+3%)/1-3%(1+5%+3%)=3.35% (2分)

  [或:1/[1-3%(1+5%+3%)]-1=3.35%]

  评分说明:上面税率计算无计算过程式,而计算结果正确得1分

  承包在商工作E上可以索赔的费用。

  直接费100×50+25000+2400×20+12000=90000(元) (1分)

  间接费90000×18%=16200(元) (1分)

  利润(90000+16200)×7%=7434(元) (1分)

  税金(90000+16200+7434)×3.35%=3806.741元) (1分)

  问题4:(7分)

  还可以索赔其他费用 (1分)

  这些费用包括,

  (1)H工作费用索赔

  ①因为H工作有10天总时差,所以,入员窝工和吊装机械闲置时间为:

  20-10=10(天) (1分)

  ②每天窝工人数为:90/30=3(工日/天) (1分)

  ③索赔费用为:3×10×25+10×500=5750(元) (1分)

  (2)I工作费用索赔:

  ①入员窝工时间为20天 (1分)

  ②每天窝工人数为:1000/50=20(工日/天) (1分)

  ③索赔费用为:20×20×25=10000(元) (1分)

  试题三:(20分)

  问题1: (5分)

  解:基础工程每月工程款A1=1200/4=300(万元) (0.5分)

  则,基础工程每月工程款的现值为:。

  P V1= A1 (P/A,1%,4)(P/F,1%,1)=300×3.902×0.990=1158.89(万元) (2分)

  主体结构工程每月工程款A2=3960/12=330(万元) (0.5分)

  则.主体结构工程款的现值为:

  P V2= A2(P/A,1%,12)(P/F,1%,5)=330×11.255×0.951=3532.16(万元) (2分)

  问题2(11分)

  解:该承包商可采用以下三种加快施工进度的技术措施方案:

  (1)仅加快基础工程的施工进度。则: (2分)

  P V=400(P/A,1%,3)(P/F,1%,1)+330(P/A,1%,12)(P/F,1%,4)+30(P/F,1%,16)-60

  =400×2.941×0.990+330×11.255×0.961+30×0.853-60

  =4699.53(万元) (0.5分)

  (2)仅加快主体结构工程的施工进度。则:

  P V=300(P/A,1%,4)(P/F,1%,1)+360(P/A,1%,11)(P/F,1%,5)+30(P/F,1%,16)-8(P/A,1%,6)(P/F,1%,4) (1分)

  =300×3.902×0.990+360×10.368×0.951+30×0.853-8×5.795×0.961

  =4689.52(万元) (1分)

  (3)既加快基础工程的施工进度,又加快主体结构工程的施工进度.则: (2分)

  P V=400(P/A,1%,3)(P/F,1%,1)+360(P/A,1%,11)(P/F,1%,4)+60(P/F,1%,15)-60-8(P/A,1%,6)(P/F,1%,3) (1分)

  =400×2.941×0.990+360×10.368×0.961+60×0.861-60-8×5.795×0.971
